5月5日上午,經過1000多名建設者的晝夜奮戰,滇藏鐵路的重要組成部分、云南麗江至香格里拉鐵路玉龍雪山隧道安全貫通。至此,全線20座隧道已貫通19座,僅1座尚未貫通,為年內開通運營奠定了基礎。

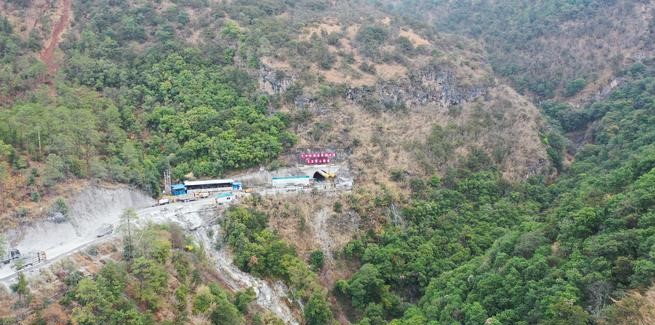

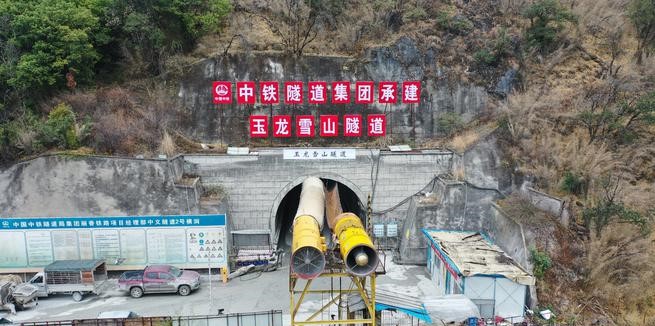

玉龍雪山隧道位于云南省麗江市境內,全長14.7公里,是全線最長隧道,地處橫斷山脈縱谷地帶,印度板塊與歐亞板塊接觸帶前沿,是我國地殼構造運動最為強烈的地區之一,共穿越6條斷層,深埋于玉龍雪山腹地,出口是金沙江虎跳峽。受斷層破碎帶、高溫富水、高地應力等高風險不良地質影響,自2014年開工建設以來,先后發生突泥、涌水、溜坍 238次,單個作業面最大涌水量3.7萬方 ,圍巖大變形段落長7719米,最大單側變形2.3米,每前進一步都異常艱辛。

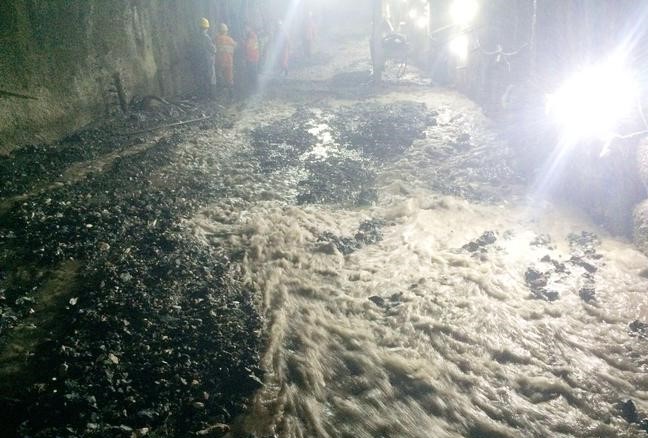

2016年12月,玉龍雪山隧道內發生突泥涌水險情

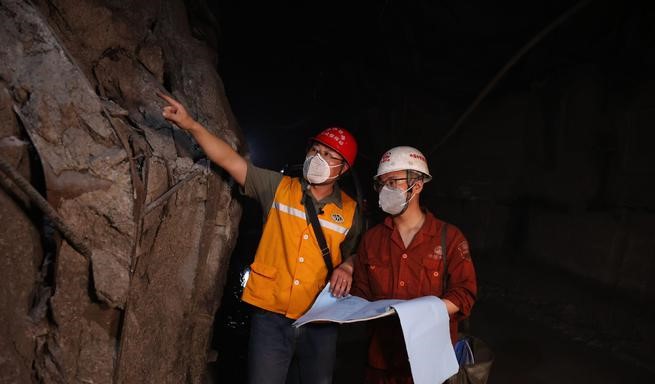

“隧道最大埋深為1240米,受地質構造運動和高地應力影響,圍巖大變形段落長7719米,最大單側變形2.3米,變形幾乎以肉眼可見的速度侵入,在國內外也極為罕見。”中鐵隧道局麗香鐵路項目部經理許永發說,每一處變形情況都不同,處理過程中不能使用大型機械,每個地方都必須依靠人工處理,施工作業面需要150人左右才能完成開挖支護,人工、材料、機械設備都需要成倍的投入,最多的時候開設15個作業面,我們安排1200多名施工人員24小時三班倒循環作業。

中國鐵路昆明局集團滇西鐵路建設指揮部組織設計、監理、施工等部門,成立高地應力工作組,多次邀請國內隧道領域及相關專家到現場會診,就變形原因、控制措施進行分析研討,通過優化斷面、調整支護參數、采用雙層拱架、優化工藝工法等措施,進行大量的方案研究與探索實驗,最終形成一套大變形控制技術措施,大大提升了施工進度,獲得16項國家實用性發明專利和一大批省級科研工法。
滇西鐵路建設指揮部麗香鐵路總工程師肖毅介紹,目前,麗香鐵路橋梁、路基、站房工程全部完成,剩余鋪軌架梁、四電工程正按施工組織計劃有序推進,有望年內開通運營,屆時迪慶藏族自治州將結束不通鐵路的歷史。

麗香鐵路全長139公里,設計時速120公里,南起麗江市,向北跨越金沙江,經小中甸至香格里拉,全線設13個車站,新建橋梁34座,隧道20座,橋隧占比達73.4%,連接麗江古城、拉市海、玉龍雪山、虎跳峽、哈巴雪山、香格里拉等著名景區,穿越我國藏族、彝族、白族等數十個少數民族聚集地,被譽為“最美進藏天路”,建成通車后,云南麗江至香格里拉僅需1個半小時,昆明到香格里拉5小時左右,對補齊滇西北地區鐵路網絡,助推沿線經濟社會高質量發展,促進民族團結和鄉村振興具有重要意義。
